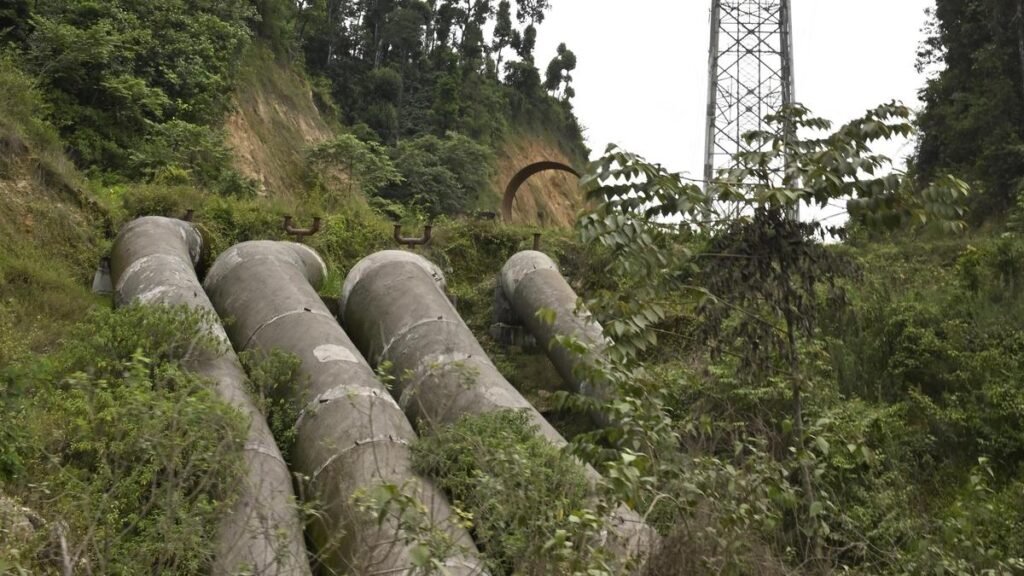

हासन जिले के सकलेशपुरा में येतिनाहोल जल परियोजना के लिए पाइप और ट्रांसफार्मर बिछाए गए। | फोटो साभार: फाइल फोटो
पर्यावरण, वन और जलवायु परिवर्तन मंत्रालय (एमओईएफसीसी) द्वारा येतिनाहोल पेयजल परियोजना के लिए हसन और तुमकुरु जिलों में 111.02 हेक्टेयर वन भूमि के डायवर्जन के लिए सैद्धांतिक (चरण -1) मंजूरी के साथ, विश्वेश्वरैया जल निगम लिमिटेड के अधिकारी अक्टूबर 2026 तक पश्चिमी घाट से तुमकुरु जिले में पानी की आपूर्ति करने और अक्टूबर 2027 तक परियोजना को पूरा करने के लिए आशान्वित हैं, बशर्ते धन उपलब्ध कराया जाए।
इस परियोजना का लक्ष्य 75 लाख से अधिक आबादी वाले सूखाग्रस्त जिलों में पीने का पानी उपलब्ध कराना और टैंकों को भरना है।
डिज़ाइन के अनुसार, मानसून के दौरान 24.01 टीएमसीएफटी पानी को चार धाराओं – येतिनाहोल, कडुमाने होल, केरी होल और होंगदाहल्ला से मोड़ दिया जाएगा। इसमें से 14.056 टीएमसीएफटी पेयजल आपूर्ति के लिए निर्धारित है, जबकि शेष पानी का उपयोग 527 टैंकों को उनकी क्षमता के 50% तक भरने के लिए किया जाएगा।
2012 में स्वीकृत
इस परियोजना को कर्नाटक सरकार ने जुलाई 2012 में ₹8,323.5 करोड़ की अनुमानित लागत पर मंजूरी दी थी। फरवरी 2014 में लागत को संशोधित कर ₹12,912.36 करोड़ और फिर जनवरी 2023 में ₹23,251.66 करोड़ कर दिया गया। फरवरी 2026 के अंत तक, संचयी व्यय ₹18,205.55 करोड़ था।
परियोजना को दो चरणों में क्रियान्वित किया जा रहा है। पहला चरण, लिफ्ट घटक, पूरा हो चुका है। जलधाराओं से पानी निकालने के लिए आठ मेड़ों का निर्माण किया गया। जो चरण पूरा हो चुका है उसे सितंबर 2024 में चालू किया गया था। गुरुत्वाकर्षण नहर की अनुपस्थिति में, उठाए गए पानी को अस्थायी रूप से चित्रदुर्ग जिले में वाणी विलास सागर की ओर मोड़ दिया गया था। पिछले दो वर्षों में, 3.283 टीएमसीएफटी पानी जलाशय में भेजा गया है।
वीजेएनएल के प्रबंध निदेशक सन्नचित्तैया ने बताया द हिंदू शुक्रवार को दूसरे चरण में ग्रेविटी कैनाल का निर्माण कार्य चल रहा था। अधिकारी ने कहा, “252 किलोमीटर लंबी नहर में से 208 किलोमीटर पर काम पूरा हो चुका है। 25 किलोमीटर पर काम जारी है। हम जंगल के मुद्दे के कारण शेष 16 किलोमीटर का काम नहीं निपटा सके। अब इसे सुलझा लिया गया है।”
16 किलोमीटर का महत्वपूर्ण मार्ग बेलूर, हासन के अर्सिकेरे तालुक और तुमकुरु के गुब्बी से होकर गुजरता है। अधिकारियों को उम्मीद है कि अन्य विभागों के सहयोग से इस हिस्से को पूरा कर लिया जाएगा और 31 अक्टूबर, 2026 तक तुमकुरु तक पानी प्रवाहित कर दिया जाएगा।
एमडी ने कहा, “मधुगिरि, पावागाडा और गौरीबिदानूर की फीडर नहरें पूरी हो चुकी हैं और टीजी हल्ली फीडर 90% पूरा हो चुका है। हम अक्टूबर तक तुमकुरु जिले में पानी पहुंचाने के लिए आश्वस्त हैं।” इसी तरह, अगर सरकार दो साल में शेष धनराशि प्रदान करती है, तो परियोजना पूरी हो जाएगी और चिक्कबल्लापुर और कोलार के लोगों को अक्टूबर 2027 तक पीने का पानी मिलेगा।
पानी की उपलब्धता
परियोजना की शुरुआत के बाद से, कई लोगों ने पश्चिमी घाट की नदियों से 24.01 टीएमसीएफटी पानी की उपलब्धता पर सवाल उठाया है। नियंत्रक एवं महालेखा परीक्षक (सीएजी) ने भी वीजेएनएल की जल उपलब्धता की गणना पर सवाल उठाए।
2017 से सकलेशपुर में बांधों पर वर्षा गेज से एकत्र किए गए वर्षा डेटा में 18 टीएमसीएफटी की औसत उपलब्धता का अनुमान लगाया गया है, जो डिज़ाइन की गई मात्रा से 6 टीएमसीएफटी कम है।
हालाँकि, श्री सन्नाचिट्टैया ने दावा किया कि पीने के पानी के लिए पानी की कोई कमी नहीं है। “यह मुख्य रूप से एक पेयजल परियोजना है। जब भी पानी की अधिक उपलब्धता होगी, टैंक भर दिए जाएंगे। किसी भी तरह, 38 शहरी स्थानीय निकायों के अलावा सात जिलों के 29 तालुकों के 6,657 गांवों के लोगों को पीने का पानी उपलब्ध कराने में कोई कमी नहीं है, जिसमें 75 लाख से अधिक लोग शामिल हैं।”
उन्होंने कहा कि वीजेएनएल ने नेत्रवती और कुमारधारा नदी जंक्शन पर 6 टीएमसीएफटी की कमी को पूरा करने के लिए अतिरिक्त पानी की उपलब्धता का पता लगाने के लिए पूर्व-व्यवहार्यता अध्ययन करने के लिए सलाहकारों को नियुक्त किया है।
प्रकाशित – 03 अप्रैल, 2026 07:17 अपराह्न IST
